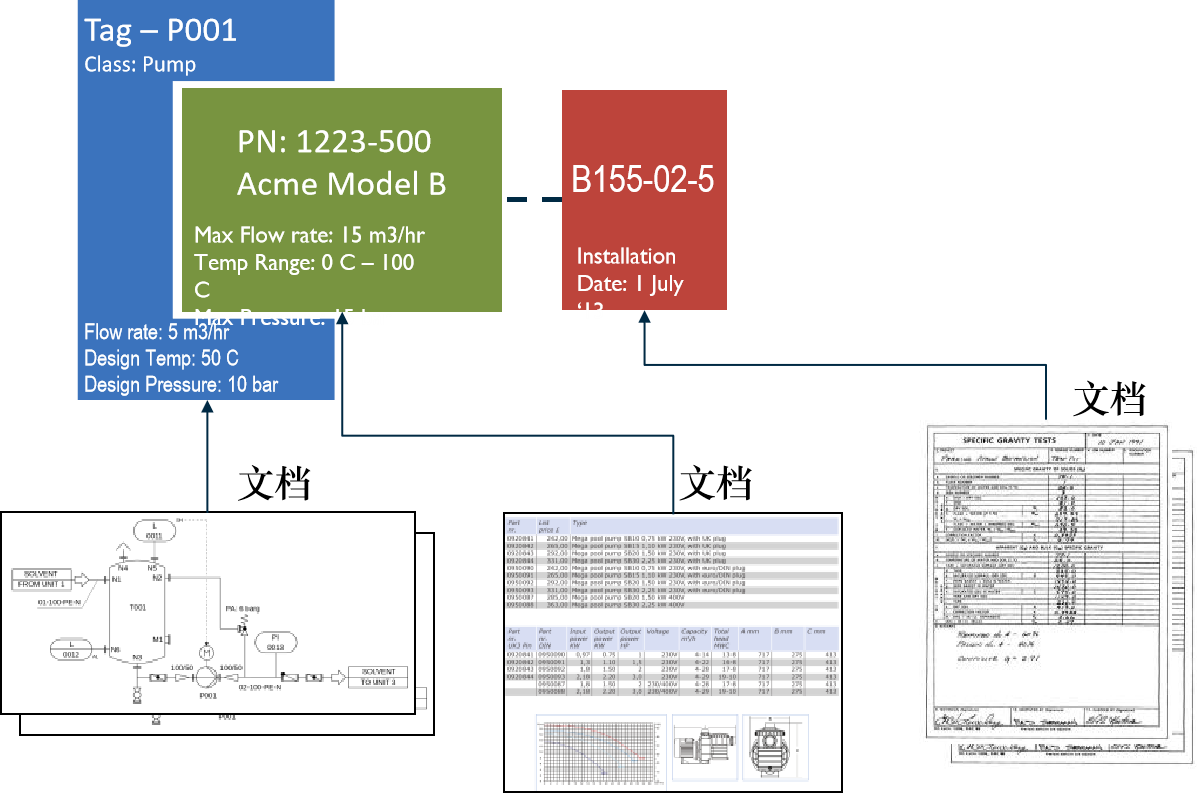

工程数字化交付主要涉及基于BIM模型的工程建设全过程信息,包括工程对象和数据对象、设施构件及设备对象、位置对象以及文档对象等数据内容。这些数据涵盖了设计、采购、施工、试运行全过程,为项目的全生命周期管理提供了有力支持。
具体来说,工程数字化交付的内容包括但不限于以下方面:
1.设施信息模型:基于BIM技术的设施信息模型是工程数字化交付的核心内容,包含了设施的物理和功能特性以及全生命周期内的所有相关信息。
2.施工过程记录:以数字化的方式记录施工过程中的关键节点、工艺流程、质量检测等信息,为项目后期的维护和管理提供依据。
3.设备与材料信息:包括设备的规格参数、生产厂家、安装位置等,以及材料的材质、尺寸、供应商等信息,有助于后期运营过程中的维护和替换工作。
4.文档管理:项目过程中产生的各类文档,如设计图纸、施工记录、验收报告等,通过数字化交付进行集中管理,方便查阅和调用。
5.数据标准与交换:制定统一的数据标准,实现不同系统间的数据交换与共享,确保数据的准确性和一致性。
工程数字化交付流程包括以下步骤:
1.提出数字化交付要求:业主对交付项目、项目规定、交付内容提出要求。
2.编制交付规定:EPC总承包商根据业主要求,编制数字化交付项目的全部规定和程序文件,并发布给各分包商。
3.准备交付内容:各承包商根据项目规定及程序文件准备交付物。
4.提交交付内容:各承包商提供交付物至指定系统。
5.过程数据处理与发布:软件承包商通过接口工具和数据处理工具对提交数据进行处理,并发布至交付平台工程数据库。
6.质量控制与信息修正:EPC总承包商根据交付规定,通过数字工厂平台提供的工具对数据进行检查并编制质量审核报告,反馈各分包商,分包商根据审核意见进行修正并提再次提交,直至数据合格。
7.成果数据处理与发布:经过EPC总承包商审核无误的数据,软件商通过数据处理与发布工具,发布至数字交付工程库,此成果作为最终交付数据。
在工程数字化交付过程中,需要注意以下几方面:
1.电子图纸的凭证性:确保电子图纸的凭证性是工程数字化交付的基本要求。为了满足这一要求,需要使用电子签章等技术手段,确保电子图纸的真实性和有效性。同时,在图纸设计、白图归档以及打印白图等环节,都需要遵守相关规定和流程,避免图纸被篡改或损坏。
2.数据安全和隐私保护:工程数字化交付涉及到大量的数据和信息,因此需要重视数据安全和隐私保护。在数据存储、传输和处理过程中,需要采取有效的加密、备份和访问控制等安全措施,确保数据的机密性、完整性和可用性。同时,也需要尊重用户的隐私权,遵守相关法律法规和伦理规范。
3.系统集成和互操作性:工程数字化交付涉及到多个系统和参与方之间的数据交换和信息共享,因此需要重视系统集成和互操作性。在系统设计、开发和实施过程中,需要采用统一的标准和规范,确保系统的互操作性和集成能力。同时,也需要加强不同参与方之间的沟通和协作,确保数字化交付的顺利进行。
4.质量控制和检验:工程数字化交付的质量直接影响到项目的质量和企业的运营效率,因此需要重视质量控制和检验。在数字化交付过程中,需要建立完善的质量控制体系和检验流程,确保交付物的质量符合相关标准和客户要求。同时,也需要加强过程控制和数据分析,及时发现和解决潜在问题,提高数字化交付的质量和可靠性。
5.成本效益分析:工程数字化交付虽然具有诸多优势,但也存在一定的成本和风险。因此,需要进行成本效益分析,综合考虑数字化交付的投入产出比和风险控制等因素。在实施数字化交付时,需要合理规划资源投入、优化流程设计、提高生产效率等方面,降低成本并提高效益。
