节段式沉井自动压沉施工关键技术研究?

长江、沙瑚水环境提升工程位于湖北省武汉市,该工程是为了提高老城区截流倍数,消除长江沿岸的旱季排口,减少入江入湖污染的重大民生工程。

污水通道全长约5.78公里,其中沙瑚公园段通道长约3.29公里,设计为直径3.5米的 道,采用顶管法施工,其中包含大型沉井4座,尤其是W2管井紧邻沙湖大桥和高层住宅小区, 施工难度大,周边沉降要求高。

640 (14)


技术背景


目前,沉井施工多依靠集体自重下沉,不仅工期长,而且常遇到井体倾斜,扭转、不沉,突沉、超沉,以及周边严重沉降甚至塌陷等问题。

针对上述问题,中铁上海工程局集团有限公司进行立项攻关,研究开发了沉井新技术,首次提出了节段式沉井自动压沉施工施工概念,即将井筒分为1.5米高的标准节段,构筑一节下沉一节,并采用自动化的地锚式液压装置主动加压促沉,该技术将节段式沉井工艺与地锚式压沉工艺有机结合, 在行业内属于首创。


施工工艺


针对标准节段之间的钢 筋连接,施工缝止水,预留洞口构造等问题, 竖向钢筋采用直螺纹连接,施工缝采用两道凹槽加止水条复合之水,洞口采用钢套环预留,并分节浇筑。

为了标准化施工,开发了两种专用的定型化轻量模板体系,模板重量轻,便于操作,弧度可根据需要调节,通用性强,采用外斜撑加内悬臂式支撑体系,无需穿墙拉杆,降低了井筒结构渗漏风险。

640 (15)

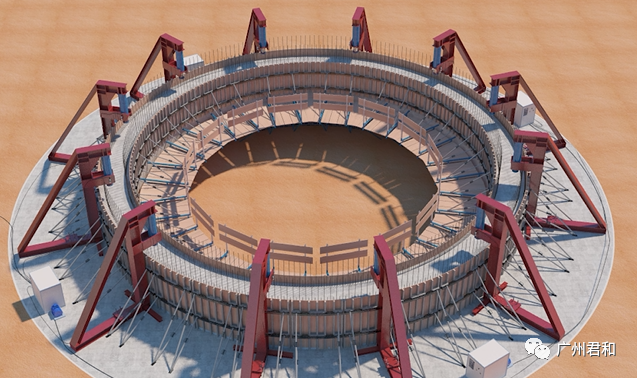

悬臂支撑结构牢固,安全性高,加压系统按照定型化、标准化、模块化理念设计,根据工程条件组合使用,加压单元按1000千牛标准设计,简化了反力地锚锚固装置和钢反力架的设计。


采用专利技术的内藏式加长杆液压油缸,有效的降低了加压装置高度, 便于取土机械作业。通过反力形式的多样化研究,形成的重力式和组合式的反力形式,根据工程地质灵活选择。


组合式中的锚桩可采用微型桩,钻孔灌注桩,SMW桩等多种形式。压沉系统包含了液压,机械、电气等多种设备。关系复杂,各单元分散,进而研制了自动化控制系统,实现了自动化施工。

系统依据预设参数,自动调节系统流量,控制加压速度,纠正偏斜,匹配取土速度。该技术还具有基础处理简单,投入周转材料和劳动力少,可在低净空环境中作业等特点。



项目意义


目前,节段式沉井自动压沉施工技术已取得专利6项,其中发明专利2项,形成工法1项,并在武汉、镇江、太原等地,大直径顶管工程中推广应用。

已完成大型沉井15座,沉井结构综合功效为0.5m/d,总工期缩短近1/3。沉井周边沉降控制小于20毫米,取得了显著的社会经济效益,节段式沉井自动压城施工技术不改变沉井结构设计,为沉井的施工开拓了新的局面。


获取解决方案

相关案例


酵母浓缩蒸发器GEAEquipamientoseSolu??es

酵母浓缩蒸发器GEAEquipamientoseSolu??es

1项目该项目在巴西圣保罗的主要目标是开发和安装一个新的创新工艺,以便经济地蒸发以前被视为糖厂废弃物的奶油酵母,并将其收回以转售给动物饲料和营养市场。GEAEquiamietoeSolu??e团队的设计需要高效,灵活且经济实惠,以便构建并要求使用紧凑型设备,以尽量减少客户场所的物理空间。2解决方案GEAEquiamietoeSolu......

汽车制造厂Taikisha工程印度有限公司

汽车制造厂Taikisha工程印度有限公司

1项目TaikihaEgieerigIdia项目是一家印度-日本工程公司,生产和出口汽车涂装车间,汽车涂装厂,自动喷涂系统,继电器面板,动力控制中心和柴油发电机同步面板。在这家汽车制造商的150亿卢比项目中,该公司提供了一个压缩时间表内的交钥匙系统,并达到了减少钢铁重量和成本的设计目标。2解决方案使用Betley先进的结构......

市政交通行业设计阶段BIM应用解决方案

市政交通行业设计阶段BIM应用解决方案

Betley市政交通行业解决方案——设计阶段的BIM应用方案设计阶段:1.有助于缩短设计、分析和进行变更的时间。最终可以评估更多假设条件,优化项目性能。快速提供成本核算依据。2.在工可阶段以及景观评审阶段提供更有效的支持和帮助。有助于承接更大的项目,并且更好落地。详细设计阶段:使用BIM可以在更加一致的环境中......

BENTLEY 综合管廊解决方案

BENTLEY 综合管廊解决方案

西安雁北立交桥使用土木BIM软件工程案例

西安雁北立交桥使用土木BIM软件工程案例

西安雁塔路互通式立交CK0+543.75匝道桥,全桥570m,其中引桥375.5m。第1~5联为预应力混凝土现浇箱梁,第6联为(50+90+50)m钢箱梁结构,其中第6联为重点施工区域。第6联单幅桥共计1片梁,每根预制钢梁根据实际情况共分9个制作段,各个分段长度分别为:19.9(A制作段)+20.0(B制作段)+20.0(C制作段)+20.0(D制作段)+30.0(E制作段)+20.0(D制作段)+20.0(C制作段)+20.0(B制作段)+20.0(A制作段)

钢筋BIM应用 | 京雄城轨--铁路智能梁场钢筋智能加工技术应用

钢筋BIM应用 | 京雄城轨--铁路智能梁场钢筋智能加工技术应用

近几年,我国工程行业展开了现代化的建设革命,建筑施工由传统劳动密集型过渡到现代工厂化、智能化建造方式,而钢筋作为工程建设中所必须的原材料,其加工方式也同样面临由小型加工厂到大型智能化集中加工厂的技术升级。 工程主体结构所需的原材一般分为线材、棒材,棒材生产通用规格长度为12m和9m。现场制作时,需要将原材进行截断弯曲,施工现场对合理利用原材的损耗,需要在加工前对钢筋下料长度进行套料计算。

  • 服务热线

    18122393143

  • 总部地址

    广州市越秀区沿江中路298号中区6楼自编609房

  • 邮箱

    junhecs@i3vsoft.com

  • QQ
  • 微博
  • 微信
广州君和信息技术有限公司版权所有
