180天干完27.6亿的活?潭洲国际会展中心的BIM实战笔记

2026-07-22 17:10:14

艾三维-潭洲国际会展 1
27.6亿,5个展馆,11.5万平米,工期只有180天。这不是什么天方夜谭,这是广东(潭洲)国际会展中心首期工程实打实的数据。放在以前,这样的项目谁敢接?体量大、工期紧、专业多,光是各专业之间的协调就能把人折腾到崩溃。但项目团队不仅接下了,还按期交付了。秘密就藏在BIM技术里。


直接上干货——这个项目到底是怎么用BIM打赢这场硬仗的。


第一步:先把规矩立好
艾三维-潭洲国际会展 2
项目还没开工,团队就先干了一件事:给业主定制了一套BIM咨询服务管理细则和验收标准。说白了就是提前把每个人的活怎么干、交什么、什么标准算过关,全部写清楚。别等到模型合到一起才发现对不上,那时候改起来成本就高了。


第二步:各专业各自出方案,再合在一起比

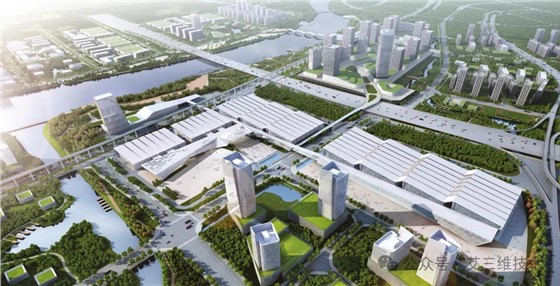

艾三维-潭洲国际会展 3
项目施工分了四个专业:土建、钢结构、幕墙、机电安装。
每个专业先自己出施工方案,然后在ProjectWise平台上整合,生成施工动画和4D视频。哪个方案好、哪个流程顺,大家坐在一起看动画比选。这比看图纸开会高效太多了。


第三步:Navigator做三件事——模拟、碰撞、控成本

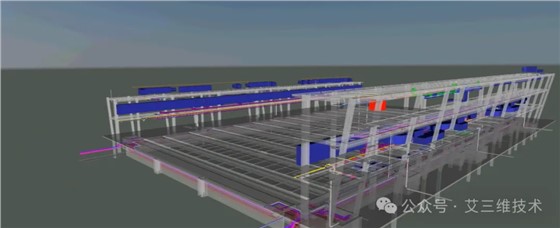

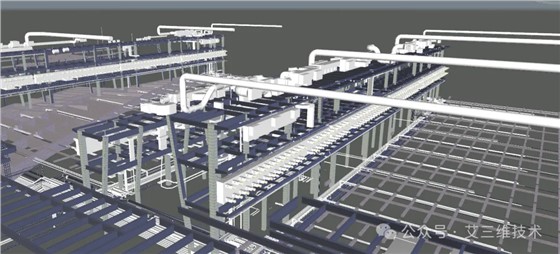

艾三维-潭洲国际会展 4
艾三维-潭洲国际会展 5
施工方案定下来之后,用Navigator干了三件实事:
一是复杂工艺的动态施工模拟。钢结构的节点怎么装、管沟怎么挖,全部做成可视化流程,工人一看就懂,不用靠猜。
二是碰撞检查。各专业的模型合在一起,哪里有冲突一查便知。发现问题直接批注、直接改,不用等到现场才发现管子打架。
三是精细化的成本控制。基于模型算量,该花多少心里有数,不该花的提前卡住。


第四步:分阶段做场地模型,省了翻图纸的时间

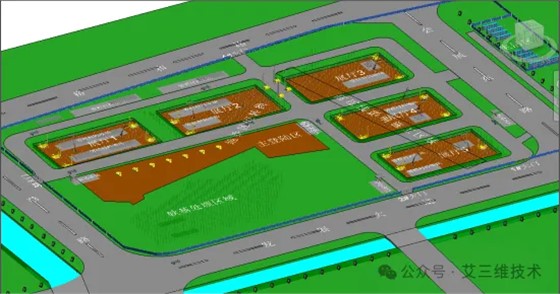

艾三维-潭洲国际会展 6
艾三维-潭洲国际会展 7

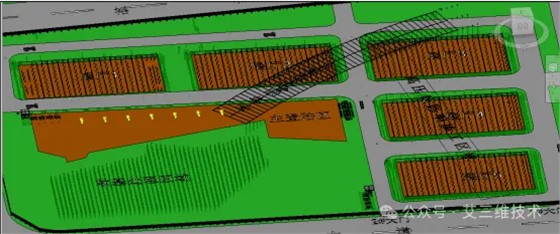

土方施工、桩基施工、管沟施工,每个阶段的场地布置都不一样。项目团队把每个阶段都做了场地模型。
大门开在哪、设备摆在哪、材料怎么运,全部在模型里提前排好。现场按模型布置,不用每次翻一堆图纸。


第五步:无人机每周飞一次,实景建模盯着进度

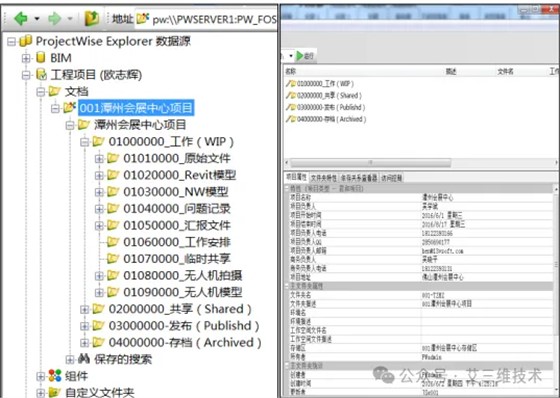

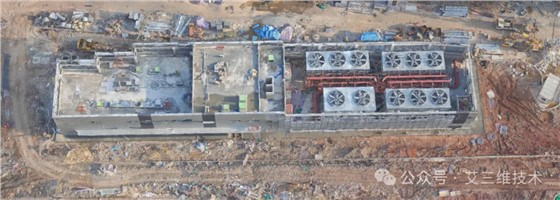

艾三维-潭洲国际会展 8
艾三维-潭洲国际会展 9
这个项目还有个狠招——无人机实景建模。
每天对关键角度航拍拍照,每周对整个现场做一次无人机扫描,生成实景模型。管理人员坐在办公室就能看到现场全貌,进度到哪了、哪里有问题一目了然。
合同要求做12次实景建模,项目团队最后做了15次。不是因为闲,是因为这东西确实管用。


结语

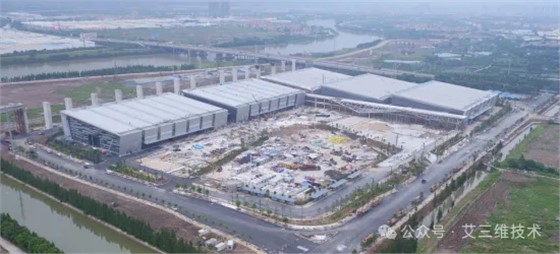

艾三维-潭洲国际会展 10
180天干完11.5万平米的会展中心,靠的不是运气,是一整套数字化施工管理体系。从BIM管理细则的制定,到各专业协同出方案,再到碰撞检查、成本控制、场地模拟、无人机实景建模——每一步都不是花架子,都是实打实能省时间、省成本、减少返工的真功夫。
