根据施工组织设计和施工现场规划确定的临时工程和设施,大部分应在正式工程开工前完成。首先要做到“三通一备”(运输道路通,电力、通讯通,给水通,临房、工作场地齐备。又称通路、通电、通水,场地齐备)。而这些临时工程又具有战线长、工期短、数量大、工点分散、管理不便的特点,不安全因素随之而来。在临时工程施工中发生各类事故的案例很多。同时由于临时工程和设施不符质量标准而影响到正式工程,施工中发生各类事故也不乏其例。故而临时工程施工、安装的安全、质量工作,决不能掉以轻心。

临时道路

隧道施工项目前期准备工作(下)

应结合地形地貌根据正式工程运量和工期确定技术标准。年均日通过的各种车辆折合成载重汽车在200辆以下的汽车便道,一般可选用四级公路标准,主要标准为: (1) 计算行车速度:平原微丘40km/h,山岭重丘20 km/h; (2) 车道宽度3.5m; (3) 路基宽度6.5m; (4) 极限曲线最小半径:平原微丘60m、山岭重丘15m; (5) 停车视距:平原微丘40m,山岭重丘20m; (6) 最大纵坡:平原微丘6%,山岭重丘9%; (7) 桥梁设计车辆荷载:一般为汽车10t,履带50t,同时应考虑铁路施工的重型机械设备的特殊要求; (8) 路面等级不宜过低,可采用泥结碎石、砾石面层; (9) 在急弯、陡坡、桥头引道和6m以上的高路堤等地段,均应设置护栏、防护石墩或护墙,在积雪严重和过水路面、漫水桥上,应设置明显标杆; (10) 按有关规定设置警告、禁令、指路标志。

如临时道路为路基宽度4.5m的单车道时,应根据地形在适当位置设会车道,其地点应能使司机看到相邻前后两车道驶来的车辆。会车道的路基宽度应不小于5.5m,有效长度不小于10m,最小曲线半径不宜小于30m。

临时道路设计,当连续纵坡均大于5%时,应在其间加不大于3%的缓和坡段。 临时道路施工安全,要注意:严禁在同一山坡上下重叠作业;路堑开挖应自上而下分层施工、禁止先拉槽后刷坡的错误作法。作业人员需戴安全帽;高处作业要拴安全绳;半路堑段机械施工,必须设置安全警戒标志,专人指挥,防止翻车事故。爆破时应遵守有关安全规则。需要设置临时渡口和码头时,对位置、设施、管理要按航运部门有关规定办理。

临时房屋

隧道施工项目前期准备工作(下)

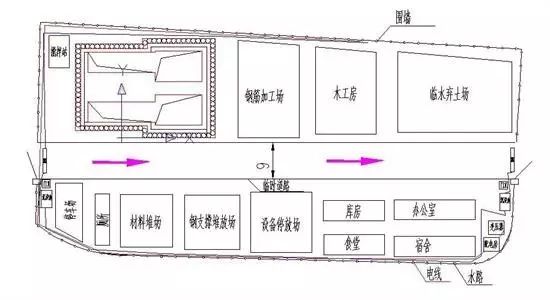

场地规划时,临时房屋应选择在交通方便、距水源近、职工上下班方便、利于正式工程施工的位置,并应避开高压线和坍方、滑坡、泥石流、危石、冰堆、水害和受爆破飞石可能袭击的区域,更不应占据正式工程和取土弃土位置。

临时锅炉房、发电房、变电房、铁工房、厨房等与其他房屋的净距不得小于15m,且应采用黏土瓦、石棉瓦、瓦棱铁皮屋面。砖砌烟囱距可燃的墙壁、顶棚及屋面不得小于0.2m;金属烟囱不得小于0.7m,烟囱口距屋面高度不得小于1m,口上应装防火烟囱帽。

小型油库与易燃液体仓库,应符合有关耐火等级。距一般临时房屋不小于30m,距居住区公共建筑物不小于100m,距高压线不小于电杆高度的1.5倍,并不得建在通讯线下。

临时爆破器材库的修建,其位置与库容和结构设计、库区与应保护之建筑物、设施、道路人的活动场所之距离和库区内各种房屋之距离,均应符合国家《爆破安全规程》的有关规定,并须经当地公安部门批准。不得使用竹席、油毡等易燃材料作墙壁和屋面。库内应能通风和防潮。内墙壁应粉刷。炸药、雷管库应铺混凝土地面,并垫软垫。库房门的位置,应保证任何一点到门的距离不大于15m。窗户应设有铁栏杆和外包铁皮的窗门。采光面积与室内面积之比为1/25~1/30。如在库内安装电灯,必须使用防爆灯、防爆开关和防爆电缆,否则只能用防爆手电筒和库外曝光灯向内照明。库内温度一般情况下不得超过30°C,高温区不超过35°C。

附属设施

隧道施工项目前期准备工作(下)

临时给水排水、临时供电及照明、临时通讯、附属生产设施(采石场、采砂场、混凝土预制厂、木材加工厂)、辅助生产设施(修配厂、机械工作场所等)位置的确定、土建工程和机械安装、使用也都必须按《铁路临时工程附属辅助生产工程施工技术安全规则》和国家与铁道部其它有关规定办理,保证施工和生产安全。

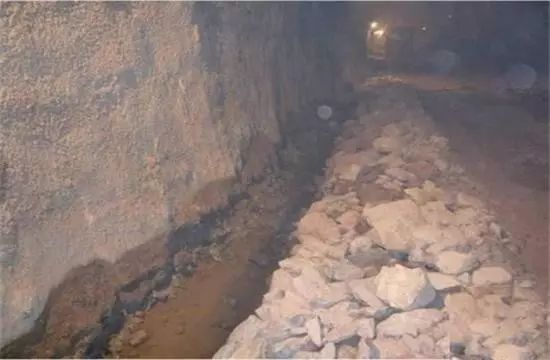

洞内管线布置

(1) 配电箱安装统一漏电保护器,挂“有电、危险”警告牌;

(2) 动力、照明线分开架设,采用绝缘线,离地面2.5m以上,高压线离地面3.5m以上;采用三相五线制;

(3) 风(水)管道平、顺、直,接头严密,安稳支牢,弯少成钝角;

(4) 隧道各种管线布置,除满足上述标准外,应满足以下要求:

① 高压风水管和通风管设在隧道同侧,通风管悬挂在拱腰下0.5m;

② 高压线、动力线、照明线安装在隧道的另一侧,按高压、动力、照明线顺序上中下敷设;

③ 隧道照明保证灯光充足、均匀,不耀眼。漏水地段用防水灯头和灯罩;在有瓦斯隧道内,供电照明及电气设备采用防爆型;设有专人检修用电线路,防止漏电。


相关阅读
现有道路项目怎么进行BIM改造升级?

现有道路项目怎么进行BIM改造升级?

近年来,随着社会经济的快速发展,城市化水平不断提高,机动车保有量呈高速增长态势(2021年全国机动车保有量3.95亿辆,比2020年增加2350万辆,增长6.32%。),部分城市道路拥堵状况越演越烈,已不能适应城市发展需求。

公路桥梁隧道信息化建模

公路桥梁隧道信息化建模

基于公路桥梁隧道建设全生命周期管理的需要,综合考虑以上两种思路的优缺点,研发团队将隧道构件分为两大部分。其中主洞洞室和人行、车行横通道等断面规律性强的构件,通过对Revit二次开发自动生成;而钢架、盖板、锚杆等精细构件,则通过调用并驱动参数化族实现精确建模。

  • 服务热线

    18122393143

  • 总部地址

    广州市越秀区沿江中路298号中区6楼自编609房

  • 邮箱

    junhecs@i3vsoft.com

  • QQ
  • 微博
  • 微信
广州君和信息技术有限公司版权所有
