BIM技术在潭州国际会展中心中的应用

项目介绍
广东(潭洲)国际会展中心首期工程,位于佛山市佛山新城上僚片区,项目建筑面积约为 11.5 万平方米,基底面积约为 7.8 万平方米,为展览馆及其配套工程,主体建筑由 1~5 号展厅、会议中心、主登陆厅组成。
广东(潭洲)国际会展中心主展馆合同工期为180天,工程总造价约27.6亿,是集展览中心、会议中心等于一体的复合功能区中的核心场馆,是顺德提升城市形象,完善城市功能,打造城市名片的标志之一。

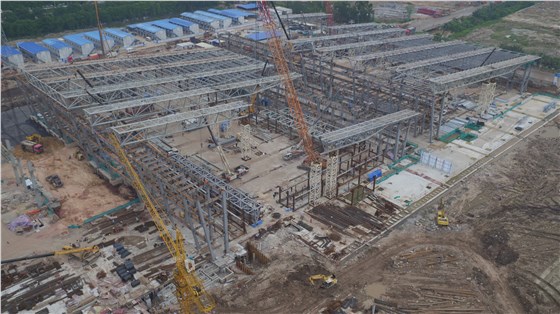

007a21bc953867a663e9bc71e6cb3be

施工难点及解决方案
1.项目体量大、工期紧、投入多
利用无人机进行三维扫描,并以周为时间节点,每周反映项目实际进度。管理人员可在扫描生成的模型中讨论项目进度问题。

2.由于工期紧张,项目不得不展开大面积交叉施工,导致施工道路规划难
利用无人机扫描技术快速生成施工现场模型,施工管理人员基于模型合理布置施工场地。

467D1755-C47C-47a8-8075-D9F6B0AA2D65

3.BIM模型涉及专业多,模型总量大,各专业BIM模型协调难度大,难以准确预估工程量
制定BIM分包管理细则和验收标准,在施工过程中,进行BIM模型及信息管理;在修改模型的同时,利用BIM模型进行出量,及时辅助工程量核算。

4.本工程工期较紧,对重难点方案预估,工序排布及场地布置要求高
分阶段模拟施工场地变化,将堆场布置进行准确模拟及分析;根据项目需求,针对项目重难点方案及组织形式进行施工模拟,保证施工组织有序进行。

DJI_0292

5.项目资料多、文档管理难,参与方多、协同管理难
使用ProjectWise平台,实现项目文档统一管理,同时让各分包方在平台上实现协同工作。

施工阶段BIM应用
1. ProjectWise平台应用

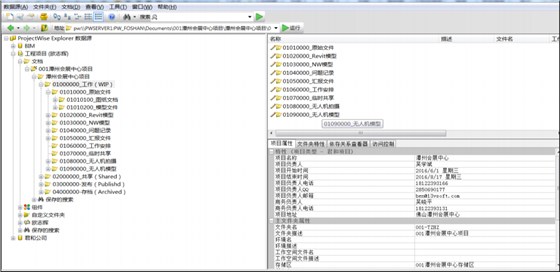

利用 ProjectWise平台,集成项目全过程中的各类资料,包括项目模型、项目文档资料、项目视频资料等。

9ce41777e7207b569bc6dd6e8a48058

2. 施工阶段协调各专业BIM模型
本项目涉及土建专业、钢结构专业、幕墙专业和机电安装专业等。在项目开始前,需提前制定BIM咨询服务管理细则和验收标准,避免在模型合成后协调难度增大。

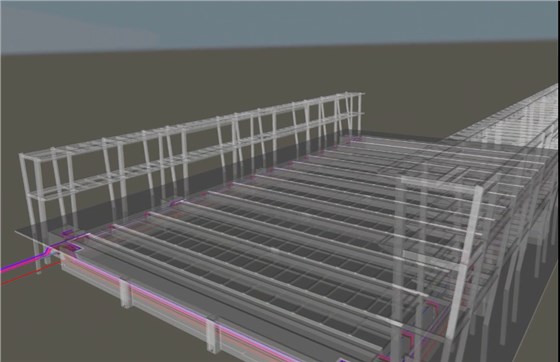

2A0DFFC5-E17B-4b1c-9B02-3069E7A2911A

3. 施工布置场地模型建立

建立施工布置场地模型,可以查看各阶段施工场地变化,和后期土方施工、桩基施工、管沟及地铁转换结构施工阶段的场地布置情况,起到节省图纸翻阅时间等作用。

f30bd67575e5aa8297ee425eccd857e

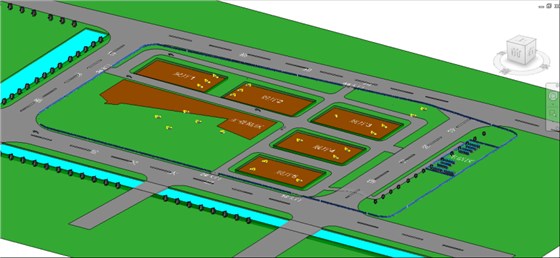

土方施工阶段场地布置模型

f3e56dea4cece5305f87d5e9dbab3d8

桩基施工阶段场地模型

278cbba92eafc3b22af9d9698d51c36

管沟及地铁转换结构施工阶段场地模型

4. 施工方案模拟
由不同专业根据实际工程复杂程度制定施工方案,然后在ProjectWise子系统上进行FAST施工方案整合并结合每个施工方案出施工动画,讨论比选以确定最终的施工方案和施工视频,大大提高了施工方案制定和实际施工的工作效率。

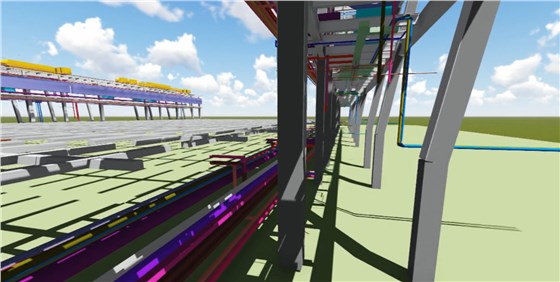

通过Navigator主要完成FAST的复杂工艺施工模拟,场地布置,碰撞检测和成本控制。
① Navigator的动态施工模拟在施工方案讨论与比选方面提供了强有力地保证,清晰直观地展示了复杂施工工艺的详细流程;
② Navigator碰撞检查,快速帮助设计团队找到多个设计异常点,通过Navigator软件对这些碰撞点进行了批注和处理;
③ Navigator精细的成本控制,大大节省了项目不必要的开支。

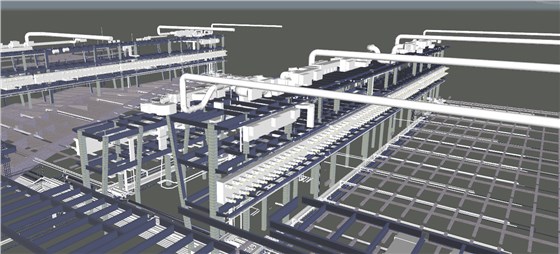

82348c908a0d0c70314b68c8fb17ce1

5. 工程量辅助计算
工程量计算是工程造价中最繁琐、最复杂的部分,利用BIM技术基于施工BIM模型辅助工程计算与造价控制,能大大加快工程量计算的速度。

f98ebf72406c13b25f235d40ba44320

6. 变更模型修改

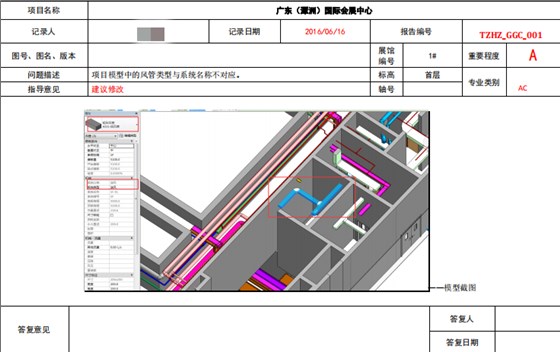

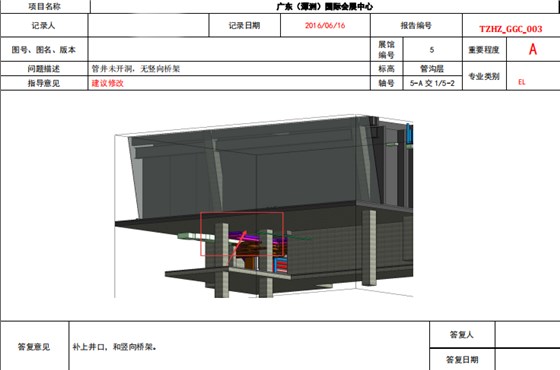

施工过程中,根据施工图纸深化设计而进行模型修改及碰撞检查。下面是一、四、五号馆的部分机电问题反馈、碰撞问题截图报告。

68b1579f716bcc21bfb210db978c82b

b685571be2898093f2a03e030cc03bc_副本

01b7a08702d8ca1fb2568694b1e4e20

7. 无人机实景建模
借助无人机航拍和实景建模技术,每天对关键的角度进行航拍拍照,记录施工过程。每周对项目现场进行无人机扫描后出实景模型,监督项目实施进展情况。
项目期间,合同实景建模要求累计12次,最终完成实景建模共15次。

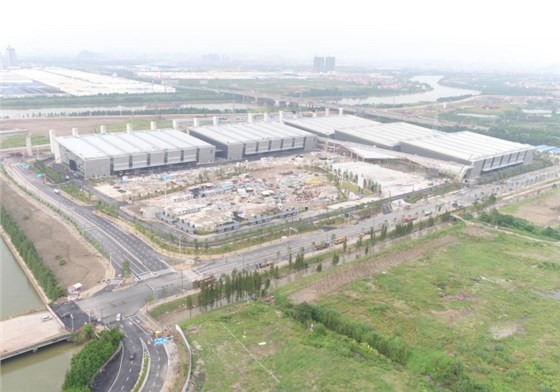

105c96263a59bd8cee02ca1eec687c4
